Palais de Tokyo

Site de création contemporaine. Phase 1 : 2000-2002 / Phase 2 : 2011-2012

Objectifs

Palais de Tokyo phase 1 et phase 2 on Vimeo

Palais de Tokyo, phase 1 : 2000-2002

En 1999, le ministère de la culture et de la communication a souhaité compléter le dispositif de soutien aux arts plastiques en installant au Palais de Tokyo un centre d’art pluridisciplinaire dédié à la création actuelle le « Palais de Tokyo, site de création contemporaine ». Les architectes lauréats du concours, Anne Lacaton et Jean-Philippe Vassal ont opté pour un parti-pris architectural minimum particulièrement bien adapté au budget (murs bruts, fers apparents, etc) . Ils ont pris pour référence explicite l’espace en perpétuel changement de la place Djemaa el-Fna de Marrakech, grand espace libre et ouvert qui se réinvente sans cesse et trouve sa propre vie. Ils ont abordés le Palais de Tokyo comme une maison individuelle, avec le souci de répondre aux besoins de l’usager : jouer le minimum contre le monumental et faire valoir une esthétique de l’essentiel. La structure de béton et la verrière du bâtiment, dévoilées par les travaux précédents du projet du Palais du cinéma, restent visibles et mettent en valeur la modernité du projet initial de 1937.

Cette opération s’est déroulée dans des délais très courts (6 mois pour réaliser des travaux), avec un coût budgétaire faible au regard des ratios muséographiques habituels, le tout avec un programme général, très stabilisé, établi sur une partie du bâtiment (7 800 m2 aménagés pour le Palais de Tokyo, pour une surface totale du bâtiment de 20 000m2 ). Sont concernés par ces travaux le niveau 0 , niveau de la rue de la Manutention où s’installent les fonctions logistiques du bâtiment (livraison, ateliers) ; le niveau 2, espace muséographique principal et le niveau 3 pour l’installation de l’administration.

Nature des travaux : Assurer la stabilité structurelle du bâtiment ; Assurer les conditions de sécurité et d’accessibilité réglementaires pour l’ouverture au public ; Offrir un confort thermique en hiver et en été simple et efficace ; Offrir des conditions d’éclairage, de branchements suffisantes ; Permettre la plus grande liberté et fluidité dans l’espace.

Délais phase 1 :

  • Démarrage des travaux février 2001
  • Livraison : octobre 2001
  • Inauguration 21 janvier 2002

Maître d’ouvrage
Maître d’ouvrage : Ministère de la Culture et de la Communication, délégation aux arts plastiques.

Maître d’ouvrage délégué
EMOC, Etablissement de maîtrise d’ouvrages culturels.

Maîtrise d’œuvre
Anne Lacaton et Jean-Philippe Vassal : architectes.
INGEROP : bureau d’études.

Entreprises phase 1

  • Gros œuvre : Gery Dutheil
  • Serrurerie métallerie : Ateliers David
  • Plomberie CVC – Désenfumage : Stefal SA
  • Electricité, éclairage : AlSTOM Entreprise, Paris
  • Appareils élévateurs : OTIS SA
  • Ombrages occultations automatisme : Sarl Gilloots
  • Cloisons sèches : Décors Isolation
  • Menuiseries intérieures bois : Éts Millet & Cie
  • Peintures, revêtement de sol, carrelage : Maison Leclaire

Budget de l’opération phase 1 : 4,6 M€

Palais de Tokyo, phase 2 : 2011-2012

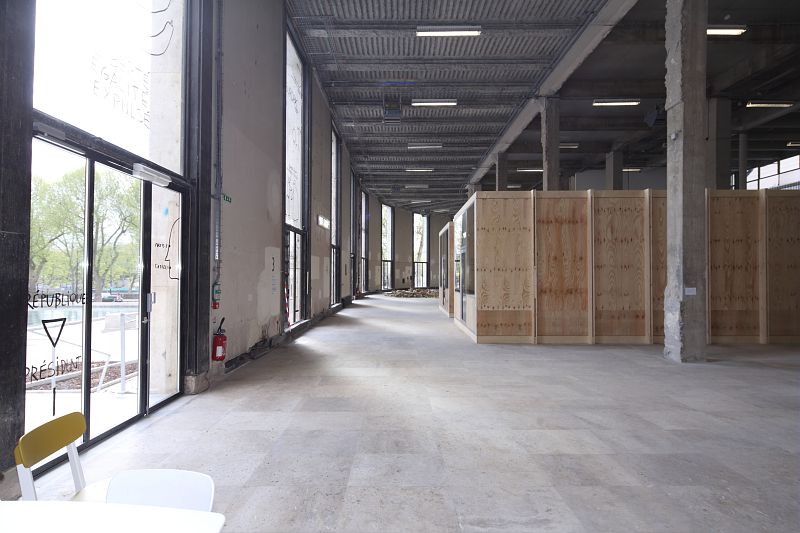

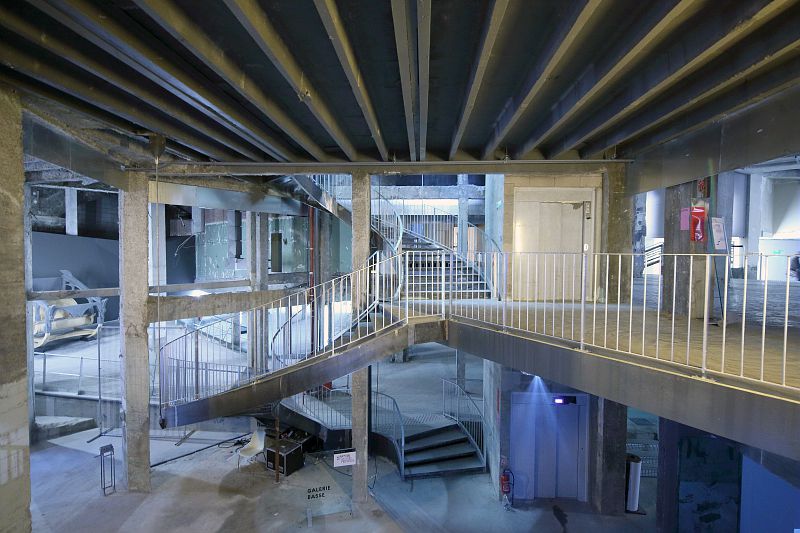

Cette phase 2 permet d’aménager la totalité des espaces non occupés pour étendre le "Site de création contemporaine" (niveau 0, niveau 1 et parties vides du niveau 3, soit environ 13 500 m²). Le résultat est en adéquation avec l’esprit « épuré » qui a prévalu à l’installation du Site de création afin de permettre une grande liberté et fluidité dans l’espace pour que les expositions, le travail des artistes, la richesse de la vie du lieu, son ouverture au quartier, à la ville puisse s’exprimer pleinement. Le programme d’aménagement comprend la création de surfaces d’expositions modulables, des espaces de privatisation, et une grande galerie donnant sur la terrasse et accueillant des concessions, boutiques, cafétéria… Le bâtiment est remis aux normes en termes de sûreté et de sécurité et accessibilité, les verrières sont remplacées.

Délais phase 2 :

  • Désignation de l’équipe de maîtrise d’œuvre lauréate : juin 2010
  • Durée des travaux : 10 mois
  • Livraison : fin mars 2012
  • Inauguration : 11 avril 2012 par le président de la république et le ministre de la culture
  • Ouverture au public : 19 avril 2012

Maître d’ouvrage
Maître d’ouvrage : Ministère de la Culture et de la Communication / Direction générale de la création artistique

Maître d’ouvrage délégué
L’Opérateur du Patrimoine et des Projets Immobiliers de la Culture, Oppic.

Maîtrise d’œuvre

  • Anne Lacaton et Jean-Philippe Vassal : architectes .
  • Florian de Pous, chef de projet
  • AIA Ingénierie : BET structure béton
  • CESMA : BET structure métallique
  • INEX : BET électricité et CVC
  • CARDONNEL : BET thermique
  • VPE & Associés : Economiste
  • Gui JOURDAN : BET acoustique
  • VULCANEO : BET SSI

Entreprises phase 2

  • Démolition/Gros œuvre/Fondations/VRD/Aménagements extérieurs/Logistique de chantier : Groupement Chantiers Modernes BTP / Laine Delau
  • Verrières/Ombrage/Occultations : Groupement Gilloots / C.M.F
  • Serrureries métallerie/Bardage/Clôtures : Vulcain
  • Plomberie/CVC/Désenfumage : Balas Mahey
  • Electricité CFO/CFA : SNEF
  • Appareils élévateurs : OTIS
  • Plateformes élévatrices : ACI Elevation
  • Protection au feu des structures : Groupement : Isolation Feu Services/Innovative Fire Systems
  • Cloisons sèches/Faux-plafonds/Menuiseries intérieures/Peinture /Faïence : Entreprise Meunier
  • Revêtements de sol : Entreprise Meunier
  • Etanchéité/Couverture : Entreprise La Louisiane
  • Cimaises : Entreprise Artcomposit

Budget de l’opération phase 2 : 20 M€

Petite histoire du Palais de Tokyo, aile appartenant à l’Etat, de 1937 à 2012

  • 1937 : inauguration du bâtiment
  • 1947 : inauguration du Musée national d’art moderne (Mnam)
  • 1977 : déménagement du Mnam au Centre Georges Pompidou.
  • 1977 à 1984 : une partie du bâtiment abrite le Musée d’art et d’essai et les réserves du Fonds national d’art contemporain.
  • 1984-1996 :installations successives du Centre national de la photographie, de la Mission du patrimoine photographique, de La fémis (Fondation européenne des métiers de l’image et du son) et de la Cinémathèque française.
  • 1996 : projet de création du Palais du Cinéma.
  • 1998 : le projet du Palais du Cinéma est transféré. Les travaux inachevés mettent à nu la structure originelle du bâtiment.
  • 21 janvier 2002 : inauguration du « Palais de Tokyo site de création contemporaine », phase 1 par le Premier Ministre.
  • 11 avril 2012 : inauguration par le Président de la République et le Ministre de la Culture de la phase 2.
